發布時間:2023-01-20 15:41:00作者:濟南熱力集團
濟南熱力集團有限公司計劃于2023年1月27日零時起在陽光新路(臥龍路-劉長山路)進行熱力管道施工。為確保施工期間道路通行安全、有序、暢通,現將施工期間交通組織方案進行公告。
一、施工工期
計劃開工日期2023年1月27日,計劃完工日期2023年2月26,工期30天。
二、施工期間交通組織
白天施工對陽光新路(臥龍路-劉長山路)中央隔離綠化帶東側第二條車道進行圍擋施工,整體占用道路寬度3.5米,南向北公交專用道全天允許社會車輛通行,南向北利用剩余3條車道通行,北向南通行條件不變。
夜間施工對陽光新路(臥龍路-劉長山路)中央隔離綠化帶東側第一條、第二條、第三條車道進行圍擋施工,整體占用道路寬度9.2米,夜間施工借用中央隔離綠化帶西側第一條車道南向北通行,南向北利用剩余2條車道通行。

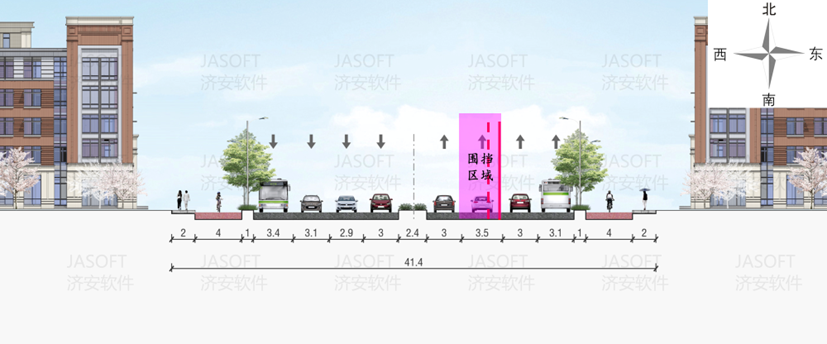

白天施工圍擋橫斷面示意圖 夜間施工圍擋橫斷面示意圖

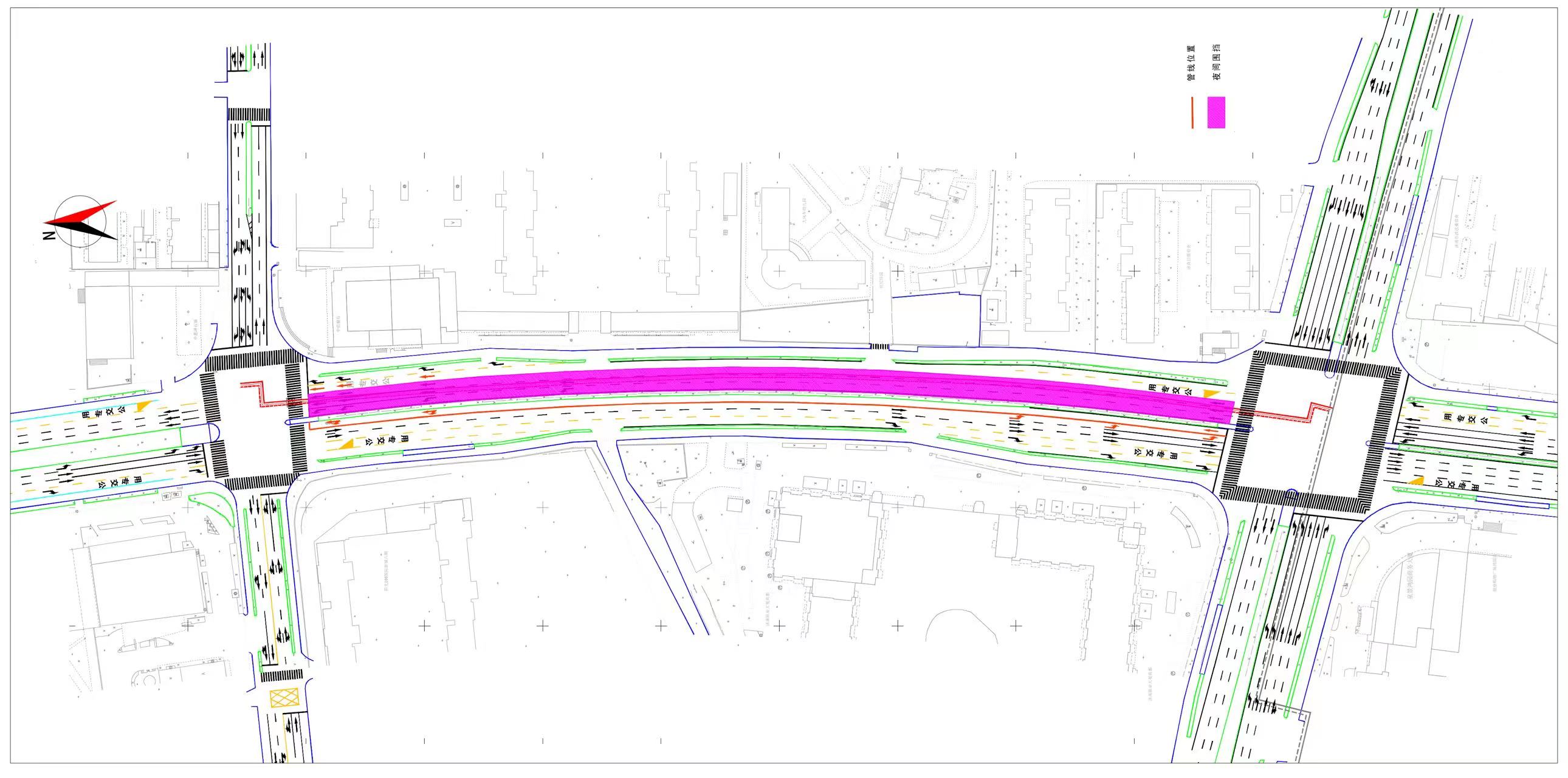

白天施工段施工平面布置示意圖

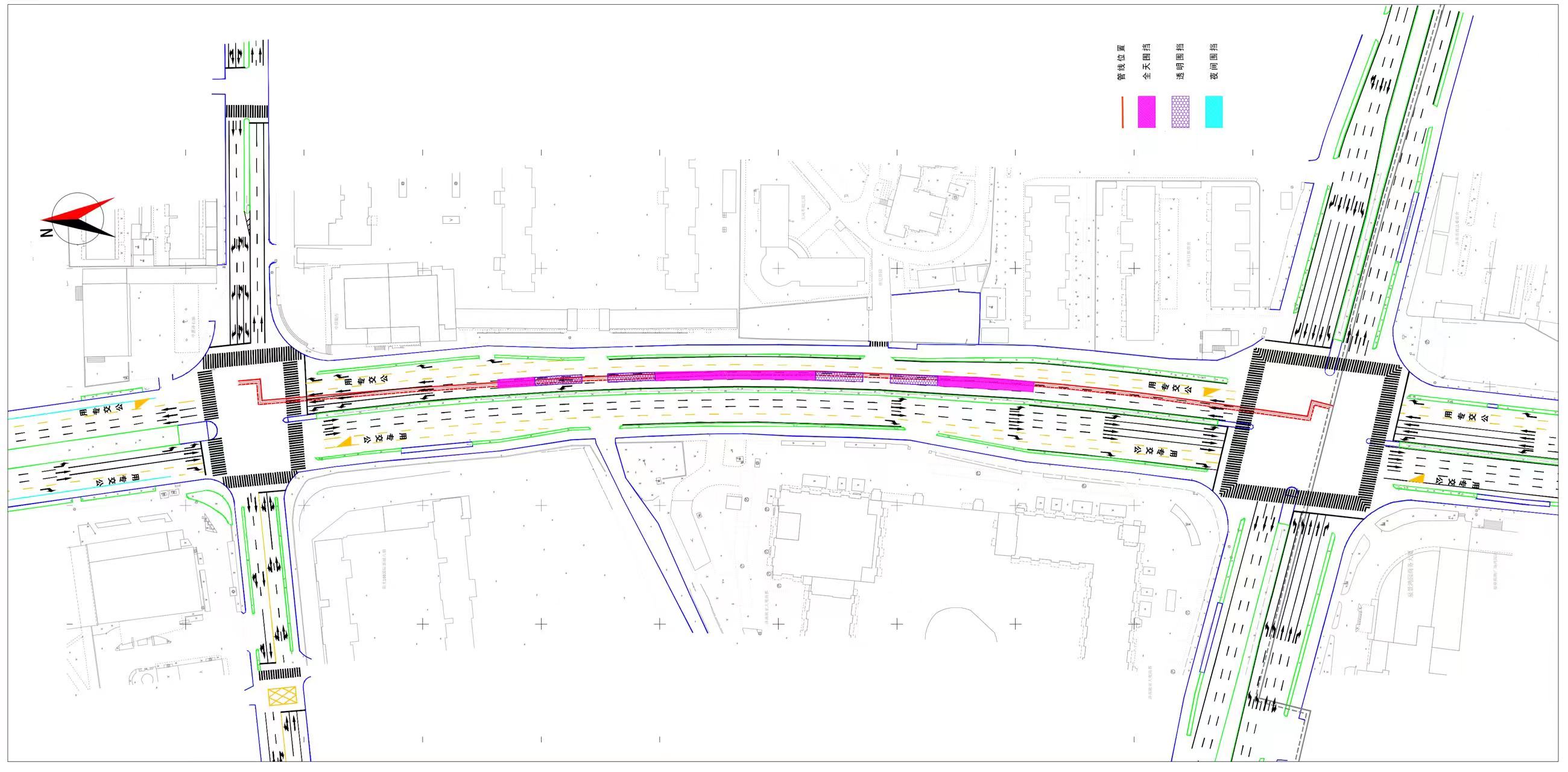

夜間施工段施工平面布置示意圖
三、繞行方案及注意事項
施工期間可通過建設路、英雄山路、南辛莊西路、臥龍路、經十路、建寧路等道路分流或繞行。
施工期間禁止車輛及行人進入施工現場;屆時施工路段沿線將設置交通疏導標識,請過往車輛和行人留意現場交通標志,按照標志提示通行,并注意安全、加強觀望、慢速通行。請廣大機動車、非機動車駕駛?cè)艘约靶腥朔e極配合,服從現場管理人員的指揮。施工期間,若現場通行條件發生變化,需對交通組織措施再作調整的,將另行發布公告。
特此公告。
濟南熱力集團有限公司
2023年1月20日
